Passage du cycle de règlement-livraison à T+1 en Europe
L'Union européenne s’apprête à raccourcir le cycle de règlement-livraison des transactions financières à T+1 à compter du 11 octobre 2027, marquant une évolution structurante pour l’ensemble des marchés financiers. Découvrez les enjeux, les impacts et les recommandations pour réussir cette transformation profonde.
En résumé
T+1 en Europe désigne un délai d’1 jour ouvré entre l’exécution d’une transaction et son règlement effectif.
Le passage à T+1 en Europe est prévu pour le 11 octobre 2027.
Cette évolution impose une accélération et une automatisation accrue des processus post‑trade.
Elle nécessite une coordination étroite entre tous les acteurs de marché – industrie, régulateurs et institutions – pour garantir une transition réussie.
Qu’est-ce que T+1 ?
Après le passage de J+5 à J+3 dans les années 90 en France, puis à T+2 en 2014 en Europe, l’Union (ainsi que le UK et la Suisse) se prépare désormais à adopter le T+1 en octobre 2027. Le raccourcissement du cycle de règlement-livraison est une évolution naturelle des marchés financiers, portée par l’automatisation, la rationalisation et l’harmonisation.

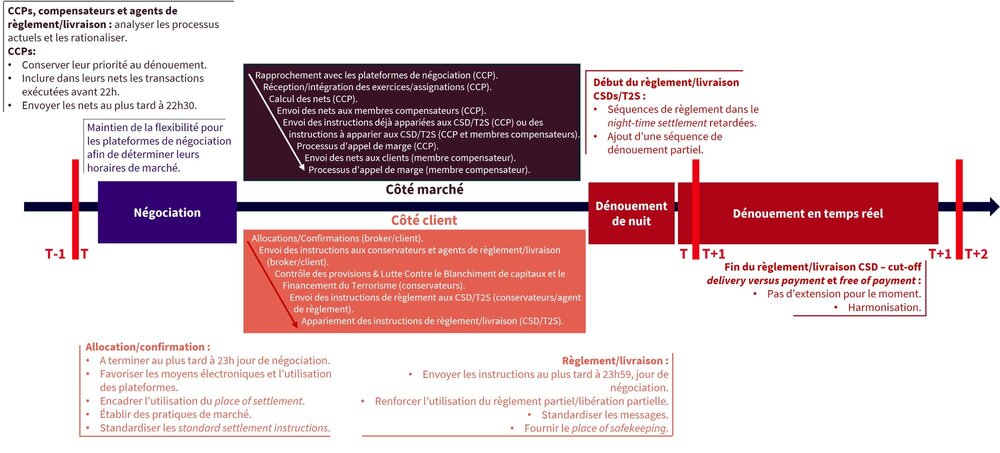

Jusqu’à présent, la compression induite par ce mouvement se chiffrait en jours, cette fois-ci, l’unité de mesure est l’heure. En quelques heures, toutes les étapes entre l’exécution d’une transaction et sa prise en charge par un CSD (Dépositaire Central) devront être réalisées.

Une gouvernance européenne pour piloter la transition
Début 2025, une gouvernance européenne dédiée au passage à T+1 a été mise en place, sous la responsabilité de l’Industry Committee (industrie, législateurs et régulateurs) et sous l’égide de l’ESMA.
Son rapport, publié le 30 juin 2025, et complété depuis par d’autres documents tel que le Handbook, des pratiques de marché ainsi qu’un guide de tests :
Résulte de 5 mois de travail intensif menés par 10 groupes couvrant l’ensemble de la chaîne trade et post-trade et touchant tous les acteurs de l’industrie (buy-side, sell-side, conservateurs, infrastructures de marché, etc) ainsi qu’un groupe (Operational Time table Coordination Group) dédié à la refonte de la journée de règlement-livraison, pour réduire les délais de 27h à quelques heures.
Propose un ensemble de recommandations clés pour permettre un passage réussi à T+1 en octobre 2027 qui reposent sur une approche "adhérer ou justifier".
Donne une vision claire des impacts pour tous les acteurs.
Accéder au support du webinar SGSS du 3 mars 2026
Les impacts clés sur l’écosystème financier et le rôle du cycle de nuit
Le cycle de nuit et en particulier celui de T2S est un élément essentiel dans les processus de dénouement. Ses algorithmes d’optimisation permettent en effet un niveau maximal d’efficacité en termes de règlement-livraison. Il était donc impératif de pouvoir le maintenir dans un environnement T+1. La BCE a entendu la demande de l’industrie et décalera de quelques heures ses batchs de nuit pour permettre aux participants de transmettre les instructions.

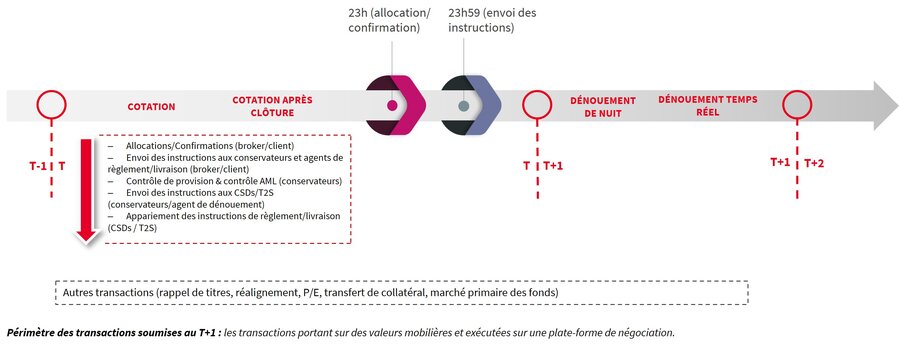

Les recommandations issues des travaux de l’Industry Committee couvrent aussi les autres acteurs et découlent de ce cycle de nuit. Il ne s’agit plus seulement pour une instruction d’être dénouée en T+1 soir mais dans les premières heures de T+1. Dès lors, le passage à T+1 exige de multiples adaptations pour l’ensemble des acteurs du marché, qui doivent collectivement se préparer pour être au rendez-vous d’octobre 2027 :
Automatisation accrue pour tendre vers le temps réel
Amélioration de la qualité des données, dès l’allocation-confirmation
Transmission rapide et définitive des instructions de règlement
Réduction des corrections “a posteriori”
Mise en place de nouveaux standards de marché
Au-delà des transactions directement touchées par la réduction du cycle de règlement-livraison (les transactions sur valeurs mobilières et exécutées sur une plate-forme de négociation), c’est tout l’écosystème qui est impacté, que ce soit par choix ou par manque de choix :
Le marché primaire des fonds
Le marché du financement des titres
Les opérations de change
Les défis et opportunités de la transition vers T+1 en Europe
Défis
Optimisation des processus opérationnels
Renforcement des infrastructures informatiques
Gestion des risques et coordination entre tous les acteurs du marché
Opportunités
Gains d’efficacité grâce à l’automatisation et la digitalisation
Harmonisation des pratiques : ne pas être soumis au « T+1 » ne signifie pas qu’il est impossible de l’adopter volontairement. Il est probable que des activités non concernées voient un intérêt à s’aligner sur ce nouveau cycle.
La transition vers T+1 n’est pas sans défis. Rapidité, qualité, suivi et engagement de tous sont les mots d’ordre pour une transition réussie.
T+2 vs T+1 : quelle différence ?
T+2 (actuel en Europe) | T+1 (cible 11 octobre 2027) | |
|---|---|---|
Délai de règlement | 2 jours ouvrés après la transaction | 1 jour ouvré après la transaction |
Qualité des données | Importante | Critique dès l’allocation/confirmation |
Automatisation | Importante | Essentielle, quasiment en temps réel |
Coordination opérationnelle des acteurs | Moins contrainte en termes de délais | Forte contrainte de timing sur toute la chaîne de traitement |
Gestion du cash et des opérations de change | Plus de temps pour se financer | Forte pression |
Impact sur l’écosystème | Impacts du passage de T+3 à T+2 limités | Transformation globale de l’écosystème |
Dates clés
18 novembre 2024 : publication du rapport final de l’ESMA, le 11 octobre 2027 est publiquement proposé
30 juin 2025 : publication du rapport de l’Industry Committee qui réunit les recommandations de l’industrie, des législateurs et des régulateurs pour aider à la transition vers T+1
14 octobre 2025 : publication de la révision de CSDR intégrant le raccourcissement du cycle de règlement-livraison et celle du rapport final de l’ESMA contenant ses propositions de modifications du règlement délégué
3 février 2026 : publication du handbook de l’Industry Commitee
Mars 2026 : publication du T+1 Testing Plan (UE, UK et Suisse)
Décembre 2026 : mise en œuvre de premières recommandations
11 octobre 2027 : entrée en vigueur du cycle de règlement-livraison à T+1 en Europe
Les solutions de SGSS pour réussir sa transition vers T+1
Le passage au T+1 constitue une transformation structurelle des marchés financiers européens, combinant réduction des risques et modernisation des processus et imposant une adaptation opérationnelle majeure pour l’ensemble de l’écosystème.
En tant que leader européen du post-trade, SGSS accompagne ses clients sur l’ensemble de la chaîne opérationnelle à travers l’optimisation de la négociation et du middle‑office, la sécurisation du règlement‑livraison, et l’accélération de la production des NAV.
Questions/Réponses
Le T+1 est un cycle de règlement-livraison où les transactions financières doivent être finalisées 1 jour ouvré après la date de transaction (T), contre deux jours aujourd’hui en Europe.
L’obligation de respecter le T+1 est dans la réglementation CSDR (article 5, paragraphe 2). Elle s’applique à des transactions qui portent sur des valeurs mobilières et qui ont été exécutées sur une plate-forme de négociation. Les opérations de gré à gré ou les transactions qui ne sont pas sur des valeurs mobilières ne sont donc pas dans le scope du T+1 obligatoire. Pour autant, elles peuvent passer en T+1 volontairement.
Il existe quelques exceptions permises par CSDR au titre de l’article 5(2) dont celle touchant certaines opérations de type SFT (opérations de financement sur titres).
Le passage au T+1 entrera en vigueur le 11 octobre 2027 en Europe.
Le passage de T+2 à T+1 s’inscrit dans une dynamique globale d’évolution des marchés financiers, déjà engagée aux Etats-Unis et au Canada en 2024. L’objectif est de réduire le risque de contrepartie, améliorer l’efficacité et harmoniser les infrastructures.
Le principal impact est la réduction drastique du temps disponible pour valider, financer et régler les transactions, nécessitant une automatisation et une digitalisation accrue.
Des délais plus courts imposent plus d’automatisation, une meilleure anticipation et augmentent le risque d’erreurs et de pénalités si les processus ne sont pas adaptés.
SGSS accompagne ses clients à se préparer efficacement à T+1 en s’appuyant sur l’ensemble de ses services, de la négociation à la conservation. Les tests de place débuteront dès février 2027 avec un premier jalon en décembre 2026 pour la mise en œuvre des premières recommandations.
